昨天,国网新源浙江宁海抽水蓄能电站上、下水库同步通过蓄水验收,6个闸门将陆续下闸,5月上旬开始蓄水。
作为工程重要节点之一,上、下水库同步通过蓄水验收,标志着电站正式进入储能阶段,节点比预计提前了1个月,实现了在主汛期来临前具备蓄水条件,为下一步电站全面投产发电打下坚实基础。
国网新源浙江宁海抽水蓄能电站是国家能源局“十三五”规划重点建设项目、浙江省重点工程。电站总投资约79.5亿元,总装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组,设计年平均发电量14亿千瓦时,年抽水电量18.67亿千瓦时,建成后主要承担浙江电网的调峰、填谷、调频、调相及事故备用等任务。电站上、下水库大坝均为混凝土面板堆石坝,调节库容均为850多万立方米。

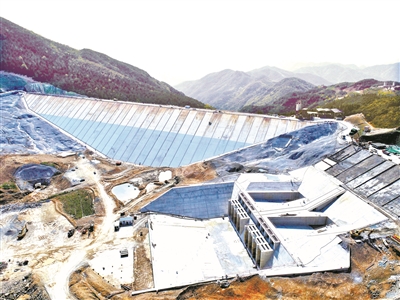

据介绍,经过全体参建人员的努力,电站上、下水库两座大坝坝体巍峨雄壮、坝面平整如镜,像工艺品一般镶嵌在大山深处。不久,电站上、下水库将变成两池外观清澈碧绿、饱蕴清洁能源的“东海明珠”。
国网新源浙江宁海抽水蓄能电站于2018年4月正式开工建设,目前正处于机电安装施工高峰期,计划2024年首台机组投入商业运行,2025年全部投产发电。电站工程建设期每年可拉动地方GDP超30亿元,增加地方财政税收0.6亿元,电站投运后,每年可节约燃煤消耗量约18万吨,减排二氧化碳约36万吨。
目前,电站上、下水库已同步具备蓄水条件,电站也成为国家电网公司系统内首座实现上、下水库同步蓄水的抽水蓄能电站。
